这场IPO:当下买入AI热潮,多年之后方能拿到回报

这场IPO:当下买入AI热潮,多年之后方能拿到回报

  SB Energy 的招股书披露:手握 4300 亿美元数据中心订单,却尚无一处投入运营的场地;合同条款还规定,若项目延期 ,OpenAI 可享受免租待遇

这场IPO:当下买入AI热潮,多年之后方能拿到回报-第1张图片

这场IPO:当下买入AI热潮,多年之后方能拿到回报

  软银投资的能源与数据中心开发商SB Energy最快将于本月启动 IPO ,其招股书中有不少令人咋舌的细节。举例来说,该公司规划的三座数据中心,全部都还没有投入运营。它与软银、OpenAI 以及英伟达之间也存在错综复杂的业务绑定关系 。

  但还有一个更直白的事实 ,令本次 IPO 显得格外另类。基建开发本身属于高风险业务,收益波动巨大,并不受二级市场投资者欢迎。

  “对普通开发企业来说 ,盈利模式十分糟糕 。” 专注清洁能源领域的投行 Marathon Capital 首席执行官泰德・布兰特表示。开发周期动辄数年,前期投入巨大;这意味着企业在资产产生现金流之前,可能要连续多年处于亏损状态。

  如果企业已经拥有一大批正在运营、可以产生收入的资产 ,这种现金流压力会缓和很多 ,例如已经上市的发电厂运营商 NextEra 能源资源 、Vistra 能源就是如此 。数据中心开发商 Digital Realty Trust、Equinix 上市之时,同样已经拥有一批投入运营的数据中心资产。

  除此之外,数据中心开发赛道已经十分拥挤 ,新入局者如同雨后春笋。数据服务商 Cleanview 统计,美国共有 360 家企业至少规划了一座数据中心 。

  相较于一众投机入局的同行,SB Energy 确实具备一些优势。该公司是成熟的能源项目开发商 ,自 2019 年起就建设太阳能与储能项目。同时,它拿到总规模43000 亿美元的潜在收入订单,主要客户为 OpenAI ,英伟达也提供部分兜底支持 。

  商业模式具备不错的盈利空间:数据中心的运营成本、保险费 、财产税全部转嫁给客户;同时,由客户自行提供计算硬件设备 。

这场IPO:当下买入AI热潮,多年之后方能拿到回报

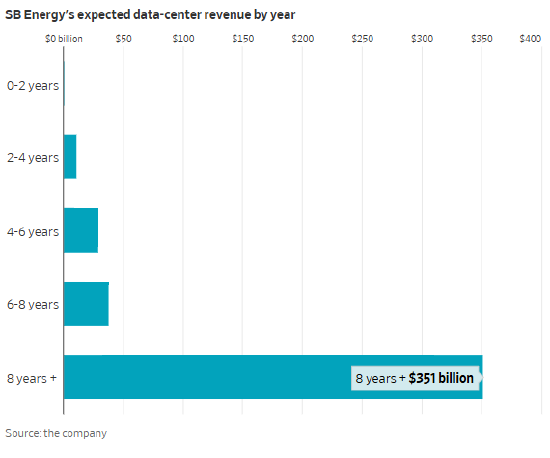

  然而 ,这部分已签约储备收入中,大约82% 至少要等 8 年之后才会兑现。招股书显示,其中 “绝大部分收入 ” 来自俄亥俄州的大型项目 ——PORTS‑Pike 科技园区 ,该项目总用电负荷达 10 吉瓦。

  该项目占 SB Energy 全部数据中心合同容量的 90% ,计划分阶段在 2028‑2032 年陆续投产 。合同平均期限接近 20 年,部分储备收入甚至要到 20 世纪 50 年代才能够实现。

  漫长的开发周期意味着,这家企业在未来相当长一段时间都会持续烧钱、披露亏损。公司预计 ,仅这批数据中心的资本开支就将达到 1740 亿美元 。项目资金大部分依靠举债,还将产生巨额利息支出。

  另一重风险:旗舰项目 PORTS‑Pike 园区依赖一座 9.2 吉瓦天然气发电厂,但 SB Energy并不拥有、也不运营这座电厂。招股书写明 ,发电厂将由软银的一家关联实体开发,并非 SB Energy 子公司,资金来源包含美国政府与日本方面 。

  但截至近来  ,该电厂还没有具备约束力的融资 、建设、所有权以及运营协议。SB Energy 同时希望拿到 10 吉瓦的电网并网容量,可绝大部分并网审批尚未落地;公司也提示,除电网接入之外 ,项目很可能还需要额外获取电力供给。

  想要兑现订单收入,需要方方面面条件全部就位 。当下整个数据中心行业都处在公众的严密审视之下,这件事本身就充满巨大不确定性。SB Energy 仍需要取得多项许可、拿到最终并网批复 、保障电力设备按时交付;还要依靠与 OpenAI 签署的合同去举借债务。OpenAI 本身并无信用评级 ,仅有英伟达提供部分支持 。

  项目延期会带来相应后果 。按照合同 ,如果 PORTS‑Pike 项目未能按期投产,每延期一天,就要向 OpenAI 免收一天的基础租金;延期超过 90 天后 ,免租天数加倍。招股书还披露,位于得克萨斯州米拉姆县的数据中心项目,如果延期一年 ,OpenAI 将触发收购选取 权,可以以一个 “显著低于” SB Energy 原本可以获得的租赁收入的费用 买下这座数据中心。

  SB Energy 手握规模庞大的待实现订单 。但对投资者而言,想要真正拿到这笔收益 ,大量环节都必须在正确时间点顺利落地。

©版权声明
THE END
